成人精品视频一区二区三区尤物-国产精品无码一区二区三区-激情综合色五月丁香六月欧美-久久久久久亚洲精品中文字幕-亚洲精品午夜国产va久久成人

陜西土木建筑網首頁 > 建筑論文 > 建筑施工 > 談屋面工程施工中的防滲漏措施

閱讀 4057 次 談屋面工程施工中的防滲漏措施

摘要:本文根據筆者多年來的施工經驗,針對建筑工程中屋面出現滲漏的原因進行了分析,并對屋面防滲漏措施進行了探討。本文著重分析屋面工程施工過程中的各個工序和細部節點,旨在找出屋面滲漏的本質,從根源上防止屋面滲漏的產生。...

談屋面工程施工中的防滲漏措施

張清

陜西建工第二建設集團有限公司 721099 寶雞

一、序言:

在房屋建筑工程施工中,存在一系列的通病,如屋面滲漏問題,根據調查,屋面滲漏事件是用戶投訴最多的質量問題之一。一旦屋面出現滲漏問題,將會給入住的業主帶來直接的經濟損失和心理負擔,如家具因為受潮而開裂,屋內裝修完成的面層脫落等。出現屋面滲漏的原因很多,本文著重從屋面工程施工過程中的各個工序和細部節點入手,找出屋面滲漏的本質,從根源上防止屋面滲漏的產生。筆者施工的咸陽沈家小區3#樓工程,竣工至今兩年多,屋面工程未發現滲漏現象。本文僅以該工程為例,分析屋面工程施工的滲漏原因及防治措施。

二、本工程屋面做法

本工程住宅屋面為上人屋面,屋面形式采用倒置式,屋面工程施工的順序為:基層處理→找坡層施工→找平層施工→防水卷材施工→防水卷材接頭密封→保溫層施工→保護層施工→鋪貼缸磚。

具體工程做法見下表:

本工程倒置式屋面工程做法

序號

部位

工程做法

1

找坡層

1:6水泥焦渣找坡最薄處30mm

2

找平層

25mm1:3水泥砂漿表面收光

3

防水層

3mm4mmSBS改性瀝青防水卷材各一道

4

保溫層

鋪貼50mm厚擠塑聚苯板

5

保護層

40mmC20細石混凝土

6

面層

25mm1:3水泥砂漿找平層,10mm200×200彩色鋪地磚用3mm1:1水泥砂漿(加建筑膠)粘貼,縫寬10mm1:1水泥砂漿(加建筑膠)勾縫。

三、屋面工程施工過程中產生滲漏的原因

1、屋面結構板施工存在的問題

1)用于屋面板的混凝土施工前施工單位可能沒有進行現場坍落度檢查,造成澆筑后混凝土早期和后期強度不足,砼自身松散、不密實,從而不能達到結構自防水的設計要求;

(2) 在屋面構板混凝土施工中可能沒有按要求進行振搗,造成砼自身不密實;或者施工工藝順序倒置、不合理,造成混凝土澆筑過程中產生冷縫;

(3) 砼澆筑完成后,后期養護不到位或沒有養護,導致混凝土產生收縮裂縫;砼初期強度未達到設計規定要求,砼表面提前堆放重物或上人,或結構板下部模板拆除過早,這些都會使結構混凝土受到擾動而產生裂縫,最終導致滲漏現象發生。

2、屋面找坡層施工存在的質量問題

1)屋面找坡施工過程中,水泥爐渣的含水量過高或者遇到下雨天;找坡層中的排氣管設置不合理或者存在堵塞現象,導致水汽無法排出,在防水層以下產生冷凝水,從屋面結構板中的裂縫滲入;

2)找坡層未按照設計要求坡度進行施工,導致屋面排水不利,局部積水造成滲漏;

3)找平層的厚度、平整度可能沒有達到標準規定要求,存在麻面、透底和開裂現象,在一定程度上會影響后期防水層的施工效果和質量。

 3、防水層施工存在問題

1)卷材防水材料本身存在質量缺陷,或者是材料商以次充好。材料進場后,施工單位沒有認真的履行質量自檢關,造成進場使用的防水材料不合格;

2)細部處理不到位、不合格,像屋面的陰角、陽角、出屋面的管道根部、檐溝等部位。這些部位施工中可能遺漏附加層,或者是防水層施工存在質量缺陷;

3)卷材防水粘貼層數不符合要求,長短邊搭接長度不足100mm,或者搭接邊口密封不嚴;

4)后期防水保護層施工或其他后續施工過程中,將以前做好的防水層成品破壞,被破壞的部位沒人發現或者無人進行修補。

4、防水保護層施工存在問題

上人屋面采用水泥砂漿或細石混凝土做保護層,保護層的施工未設置分隔縫,或者分隔縫設置不合理,導致塊料保護層開裂,從而將防水卷材拉裂致使屋面滲水。

四、屋面工程施工中的防滲漏措施

1、重視屋面結構板混凝土的施工質量

1)嚴格控制商品混凝土的質量和坍落度,將水灰比控制在0.55以內,防止混凝土產生離析,保證混凝土的密實度;

2)屋面板結構混凝土施工中,混凝土要振搗密實,不得漏漿,無蜂窩、麻面、露筋等現象。混凝土澆搗必須連續進行,嚴禁出現冷縫。保證混凝土的三次收面,第一次收面在混凝土攤鋪后12小時左右進行,通過收面可對沉降收縮裂縫進行有效閉合;第二次收面在攤鋪后34小時左右進行,即混凝土初凝前;第三次收面在攤鋪后56小時左右進行,采用磨光機收面,此次收面處于混凝土終凝前,目的是封合已生裂縫,收面加壓使表層砂漿與內部混凝土充分溶合。

3)混凝土施工完成,后期要及時進行養護,屋面混凝土養護時間不得少于14天。在混凝土澆筑24小時以內嚴禁上人行走,強度未達到規定要求時,48小時以內堆積重物,拆模必須在混凝土達到規定要求的強度后方可進行。

2、基層特殊部位處理

對基層部位的薄弱環節采用加強措施進行處理,如出屋面排氣管、風井、煙道的根部,用12水泥砂漿抹成內高外低的斜面,防止該部位積水,然后涂刷兩遍水泥基滲透結晶防水涂料,對表面進行加強。

3、加強屋面找坡層的施工

1)找坡層施工時,水泥焦渣含水率應嚴格控制在6%以內,不得在雨天施工,材料要做好防雨和防潮措施。

2)水泥焦渣找坡時,一定要按照設計要求找準泛水坡度,流水方向,將最高點與泄水口之間用魚線拉直、做灰餅,同時保證泄水口處厚度不得低于30mm;鋪攤時,一定要用滾筒壓趕,保證其密實。

3)找平層施工時,應嚴格控制水泥砂漿水灰比,攪拌時間不得小于1.5min,隨拌隨用。水泥砂漿鋪攤和壓實,應用靠尺刮平,木抹子搓壓,在初凝前用鐵抹子壓實收光。施工完成后,要及時覆膜養護,養護時間不少于7天。

4、提高防水層施工的質量

1基層處理需要對基層進行嚴格檢查,保證其平整、清潔、干燥。基層底油要求滿刷,其厚度適中,過薄看到基層,過厚不易揮發影響施工時間,涂刷要均勻,無漏刷斑點等現象,涂刷方向由遠至近,全部涂完待晾干后方可上人施工。

2)附加層施工:鋪貼基層與卷材之間采用熱熔法施工,對復雜部位進行加強處理,對所有陰陽角做卷材附加層,基層和立面交接處的陰陽角,先做一層50cm寬的附加層

3卷材鋪設復雜部位處理完好,卷材擺正定向后,從兩端向中間卷起,用噴燈從兩端進行熱熔展開,用手推卷壓實,不得有空鼓、拆皺現象,烘烤時間不宜過長,以免燒壞胎基,卷材兩邊溢出少量油脂為宜,每邊搭接不小于100mm,卷材與卷材之間采用熱熔滿粘法施工。兩行卷材的接頭搭接前后距離在卷材的長度三分之一,且大面橫向搭接邊應錯開1500mm以上。第一層卷材鋪設至墻邊時,向上將卷材壓入墻內凹槽,并用密封膏封嚴,如圖1所示。

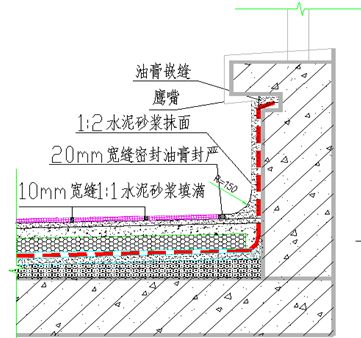

1女兒墻、煙道、風井根部防水細部節點

防水卷材鋪貼至管道四周,應將卷材上翻高于屋面不小于250mm第一層鋪設完畢后,把邊逐步封實,不得有翹邊。空鼓出現,發現后應立即處理,進行第二道卷材鋪設。第二道鋪設方向與第一道一樣,但卷材與卷材的接縫應錯開,不能重縫,兩縫相錯不少于400—600mm。第二層卷材鋪貼至管道四周收頭處應用金屬箍緊固,并用密封油膏填嚴,如圖2所示。

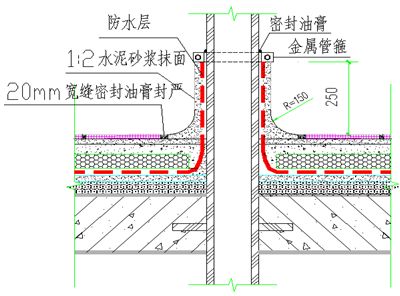

2出屋面排氣管防水細部節點

4)防水卷材施工完后,及時進行閉水試驗,對有條件的工程可采用24小時蓄水,確保屋面卷材施工無滲漏點。

5、注意成品保護

屋面防水卷材施工完成后,應盡快防水保護層等后續施工時,務必不要破壞已經施工完成的防水層成品,應避免使用鐵鍬等尖鈍物。發現局部破損要及時進行檢查和修復。在防水保護層施工完畢,為了防止二次破壞帶來的滲漏可能性,有必要進行二次淋水或蓄水試驗。

五、總結

總之,在整個屋面工程防水施工過程中,施工單位要加強質量責任意識,重視自檢環節,堅持關鍵工序跟蹤作業,全方位進行過程把控。另外,作為屋面工程這樣質控的難點,我們在思想上要重視,行動上要落實,過程施工要細膩,只有這樣才能嚴把質量關,屋面滲漏問題也就能有效地杜絕。

(本文來源:陜西省土木建筑學會    文徑網絡:劉軍 呂琳琳 編輯   劉真 文徑 審核)

關于 屋面 工程 施工 滲漏 措施 的相關文章

主站蜘蛛池模板: 福建省| 连南| 泸州市| 大石桥市| 宾川县| 府谷县| 镶黄旗| 吉林市| 济源市| 浮梁县| 抚松县| 花莲市| 瑞丽市| 新宁县| 天祝| 河源市| 慈溪市| 呈贡县| 方城县| 盐津县| 孙吴县| 麻江县| 乐清市| 全州县| 博客| 徐汇区| 田阳县| 许昌县| 天柱县| 图木舒克市| 鹤峰县| 夏邑县| 河南省| 鄢陵县| 万年县| 乐清市| 巨鹿县| 九龙县| 板桥市| 江北区| 普宁市|
