閱讀 4333 次 質量策劃——創建精品工程的第一步
質量策劃——創建精品工程的第一步
周思清
陜西建工集團總公司
1.精品工程與質量策劃
許多施工企業和項目經理把企業或項目的質量目標定為”精品工程”,有些業主要求把自己的項目做成“XX獎”工程、“XX杯”工程,怎么樣才能實現精品工程時,制定切實可行的計劃、程序、方法和措施,才能邁開創建精品工程的第一步。
要實現一定的目標,應當有充分的思想準備和物質準備,還要有堅實的步伐,當每一步都實現了預定的目標時,總體的質量目標就有可能實現。所謂的思想準備就是策劃,當用于質量管理時就是質量策劃。
凡事預則立,想的到,才能作到。創建精 品工程必須要進行質量策劃。
2.朱蘭三步曲和質量策劃路線圖

質量管理專家認為管理是由策劃、控制和改進三個管理過程來實施的,質量管理就是由質量策劃、質量控制和質量改進三個質量管理 過程完成的。這就是著名的朱蘭(The.Juran Trilog)三步曲(The Juran Trilogy)(Juran 1986)
朱蘭三步曲可用一一個圖來表示。
由圖中可以看出通過質量策劃,產品質量得到控制,通過質量改進吸取教訓,進一步策劃,消除長期浪費,不良質量成本得到下降,產品質量得到控制和提高。很顯然進步是通過質量策劃、控制和改進的循環中實現的。

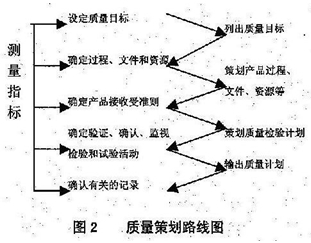

質量策劃遵循一個路線圖計劃,這就是[S09001:2000標準第7.1條a)~d)款。歸納如下:
質量策劃的每一步都需要展開。針對具體的產品和服務應按照顧客需求、產品特征、過程特征、過程控制特征等逐步展開。
3.施工項目質量策劃
施工項目質量策劃屬于IS09000標準中對 產品實現的策劃范疇。
朱蘭三步曲說明了質量管理過程需要質量 策劃,而質量策劃路線圖則表示了如何進行質量策劃。質量管理理論認為,質量策劃也是一個過程,使用過程方法可使過程得到很好的實施和達到預期的目標,施工質量策劃這個過程也適用這個方法。
過程是“一組將輸入轉化為輸出的柏互關 聯或相互作用的活動”過程方法是“系統地識別和管理組織所應用的過程,特別是這些過程之間的相互作用,稱為過程方法。”過程方法是IS09000標準8項基本原則之一,是質量管理基本有效的科學方法。
施工質量策劃應進行以下的活動,并產生輸出成果。
3.1確定施工項目要求和質量目標
3.1.1確定要求:“要求”對顧客而言,就是要滿足顧客明示的(臺約規定的、圖紙明確的和法規規定的)和通常隱含的(所考慮的需求或期望是不言而喻的,是慣例或一般做法)的需求。
對一項工程,首先應確定業主的要求,如業主的規定的要求(合同的、圖紙的要求),也要確定其它顧客和組織所確定的附加要求。業主的要求應反映為對產品的要求(或產品的特性),同時應在合同和圖紙中進行描述,其他相關方的要求可根據策劃在施工技術文件中反映。最終應將確定的要求和產品特征規定在項 目策劃文件之中。
3.1.2確定質量目標:確定質量目標首先應分析顧客的需求。對一個項目而言對,業主是一個最重要的顧客,但不是所有的顧客,其他如:供方、組織內的員工、投資者及社會都是可能的顧客。確定質量目標時應當考慮他們的影響。
就最終使用者而盲,他得到的應當是合格的工程,就社會來說希望得到良好的環境和社會的進步,而對投資者來說希望得到更好的投資回報,對企業來說希望通過施工項目的實施得到發展,對員工來講能取得較好的收入等。在對顧客群的需求做了充分的識別后,就可以確定施工項目的質量目標。
施工項目的質量目標是具體的,他們可以是:工期目標、工程實體質量目標、合理的價格和利潤、良好的相關方關系等。同樣,質量目標的實現是有條件的,不可能實現的質量目標是無意義的。
3.2識別和確定過程、文件和資源的需求
3.2.1識別和確定過程:施工項目實現的過程是一組有序的增值的活動,施工項目實現過程分為施工過程和管理過程。
3.2.1.1施工過程可按照施工質量驗收的要求和施工工序特點進行劃分。施工過程應進行性質的識別,對于常見的、施工質量控制較好的過程可確定為一般過程,對影響結構安全,施工質量較難控制的應確定為關鍵過程或特殊過程,對一般、關鍵和特殊過程應采取不同的過程控制方法。
3.2.1.2管理過程主要有:
1)施工準各過程;
2)與顧客有關的過程;
3)設計和開發過程;
4)采購過程;
5)改進過程;
6)交工和服務過程。
施工項目過程的識別和確定是項目質量策 劃關鍵一步,這項工作應由經驗豐富的專業人員進行。管理和控制這些過程,靠健全的質量。管理體系、訓練有素技術精湛的員工、適宜的基礎設施(施工設備)等。
3.2.2確定資源的配備和施工所執行的文件。
合理配備項目資源十分重要,配備資源應在對項目過程的充分策劃的基礎之上。
施工項目所需資源主要有:人力資源(包 括項目管理人員的配備、工程分包及勞務人員),基礎設施(臨時設施、施工機械、施工設 備、周轉材料、支持性服務設施等硬件和軟件)等。
應確定、收集、編制和保存施工所需的文件,包括:合同文件(招投標和施工承諾文件、施工圖紙、施工合同書等),項目施工應執行的國家、地方的法律和法規,企業關于項目施工文件、本項目施工編制的施工文件(項目管理規劃大綱、施工組織設計、項目質量計劃、專項施工方案、施工技術交底等文件)等。
3.3確定工程所要求的驗證、確認、監視、檢驗和試驗活動:
3.3.1施工階段的驗證和確認:根據施工過程的劃分和質量目標,應確定在一定的施工階段進行驗證和確認。驗證的對象是施工主要 過程,如:施工準備、施工測量、基礎工程質量驗收等,驗證的方法主要有檢查驗證、隱蔽工程驗收驗證、計算驗證、試驗驗證等。驗證的結果應進行記錄。對過程的驗證當符合要求時,應確認其結論,確認的活動也應進行策劃。
3.3.2監視、測量和檢驗試驗活動
施工項目策劃應事先策劃監視、測量和檢驗試驗活動。
施工質量驗收是交付(或轉序)前的必頒的過程,制定榆驗、試驗、監視和測量計劃是質量策劃的重要部分,監視和測量過程必須按照一定的驗收準則和規范規程進行。GB50300-2001《建筑工程施工質量驗收統一標準》及其配套標準是施工質量驗收的基本驗收準則,還應按照企業標準的要求對施工質量進行質量驗收,以確定是否符合了本企業的標準,對精品工程而言,驗收標準應高于國家標準和企業標準達到精品工程的要求。制定一個符合要求且風險適當的監視測量計劃是十分必要的。
3.4改進過程的策劃:
施工過程中常常出現不符合和沒有實現預期的質量目標的情況,應實施改進過程。改進過程也應預先策劃,當出現不合格后采取糾正措施可在程序文件中規定,對潛在的不合格應采取預防措施,潛在的不合格在建筑施工中常理解為可能出現的質量通病,質量通病的防治措施也是預防措施,質量策劃應策劃所采取的預防措施。
3.5項目策劃的輸出:
通過對以上施工過程的策劃,應當形成施工質量策劃文件,可稱之為項目質量計劃。項目質量計劃的編制方法、內容和格式,在 GB50326 20001《項目管理規范》對項目質量計劃做出了指導性的規定,根據工程項目的特點,進行項目質量策劃,輸出符合規范要求的施工策劃文件.指導施工。
特定的質量目標需要專門的策劃,精品工程、奪杯工程不是一般的按圖施工或滿足業主要求就能夠實現的,在過程識別、驗收準則、過程控制、監視測量等多個過程中要提高質量標準、精心策劃施工過程和管理過程。才能實現精品過程的質量目標。
4.精品工程策劃步驟;
1)有選擇的確定工程:創建一項精品工程的目的是創造企業的知名度和社會信譽,他不應以追求最大利潤為目標,所以精品工程應有選擇的確定。
2)確定精品工程的標準:在國家標準和企業標準的基礎上,根據精品工程的要求確定精品工程的驗收準則或標準。
3)將精品工程標準中的要求轉化為工程的特征值:精品工程的標準有時是不具體的,必須將其轉化為工程的特征值。
4)確定精品工程的施工過程,確定特殊過程和關鍵過程,以及確定精品工程的過程控制方法。施工過程的劃分和確定是十分重要的工作,按照一般、關鍵和特殊對施工過程分別進行控制,有利于產品質量的控制和質量目標的實現。
6)確定精品工程實施所執行的文件:如:施工組織設計、施工技術方案、施工技術交底、施工細部做法、項目質量計劃等。
6)確定資源的投入:管理力量、勞動力資 源、施工設備、變通通訊設施及資金的投入應當是充分的。
7)確定施工項目所要求的驗證、確認、監視、檢驗和試驗活動:對前期準備過程的驗證,確認符合策劃的要求后,可避免失誤。符合規范規程的檢驗試驗活動不應有遺漏和擴大化的 情況.作為精品工程應加大檢查的力度,質量策劃對這些情況應于確定。
8)確定精品工程所要求的記錄:精品工程所要求的記錄高于一般工程,有許多特殊的要 求,這些記錄要在施工過程中積累,必須策劃符合精品工程要求的記錄。
9)確定精品工程的申報、評審和宣傳等活動:精品工程一般都需要參加一定的申報評審活動,在工程項目按照策劃的要求基本實現的基礎之上,參與申報和評審才能最終實現目標,取得相應的認可資格和榮譽,并進行一定的宣傳活動。
對以上問題策劃的輸出是形成項目質量計劃書。
質量策劃需要管理知識和專業知識,精品工程需要精心的策劃。策劃有水平的質量計劃書是管理和技術人員的辛勤勞動,它是實現質量目標的基礎,向創建精品工程的邁開了第一步。
參考文獻:
[1]GB/Tl9000—2000《質量管理體系基礎和術語》
[2]GB/Tl900卜2000《質量管理體系要求》
[3]J. M.朱蘭《朱蘭論質量策劃產品與服務質量策劃的新步驟》1999
[4]GB50300 2001《建筑工程施工質量驗收統一標準》
(本文來源:陜西省土木建筑學會 文徑網絡:尚雯瀟 尹維維 編輯 文徑 審核)
