成人精品视频一区二区三区尤物-国产精品无码一区二区三区-激情综合色五月丁香六月欧美-久久久久久亚洲精品中文字幕-亚洲精品午夜国产va久久成人

陜西土木建筑網首頁 > 建筑論文 > 建筑施工 > 某商住樓剪力墻混凝土缺陷綜述

閱讀 3177 次 某商住樓剪力墻混凝土缺陷綜述

摘要:結合工程實踐,通過對剪力墻缺陷的檢測、分析及加固處理的方法,詳細介紹了主要環節的施工工藝流程,關鍵施工操作點以及質量控制措施等,可對同類型問題的處理具有參考意義。...

某商住樓剪力墻混凝土缺陷綜述

來朝輝 白暘

(陜西省建筑科學研究院,710082 西安)

引言

混凝土質量缺陷是混凝土工程施工過程中存在的質量通病,當施工現場管理不到位,施工工藝不精細,質量缺陷往往會更為普遍。部分質量缺陷僅影響混凝土外觀,而部分質量缺陷則會影響到混凝土的內部質量,造成安全隱患,若對混凝土缺陷處理不當,不但不會消除隱患,還會形成二次缺陷。本文通過工程實例,介紹了對蜂窩麻面等表面缺陷檢測分析及有效的加固修復。通過對缺陷進行處理,表明該處理方式具有良好的加固修復效果。

1.工程概況

某商住樓為全現澆鋼筋混凝土框架剪力墻結構,地下1層,地上18層,建筑高度64.79m,建筑面積21538.07m2。該商住樓一層層高6.5m,施工單位在進行混凝土澆筑時,采用墻、板一次成型的施工方案,即模板安裝完畢后,在6.5m高處進行混凝土集料的入料和振搗。因傾落高度較高,墻體內鋼筋網較密,振搗深度較大,施工單位缺乏高大構件澆筑經驗,導致混凝土拆模后,墻體普遍出現:蜂窩、孔洞、露筋、疏松等嚴重質量缺陷。經現場勘查分析,一層剪力墻缺陷出現的主要原因為:墻體根部由于傾落高度較高,導致混凝土離析,根部僅剩粗骨料;由于振搗不密實,導致混凝土出現孔洞、露筋,該類缺陷分布范圍較廣,分布在墻體下部、中部或端部。

2 .混凝土缺陷分類

淺表缺陷指蜂窩、孔洞、疏松等缺陷僅出現在一個墻面上或兩個墻面上,但缺陷深度未超過受力縱筋保護層厚度。

深度缺陷指蜂窩、孔洞、疏松等缺陷出現在一個墻面上或兩個墻面上,但缺陷深度超過受力縱筋保護層厚度。根據缺陷的深度和長度,可分為淺層缺陷、全截面缺陷和全斷面缺陷。淺層缺陷指蜂窩、孔洞、疏松等缺陷未貫通整個墻體厚度,墻體中間尚有密實混凝土;全截面缺陷指蜂窩、孔洞、疏松等缺陷貫通整個墻體厚度;全斷面缺陷指全截面缺陷的長度超過墻體總長度的1/3的墻體。

3.缺陷處理主要流程

3.1構件表面清理

清除構件表面的灰塵、浮漿、污垢、油漬,機械方法鑿除表面麻面、蜂窩、疏松等缺陷直至混凝土露出密實集料新界面,剔除被置換的混凝土?xí)r,應在到達缺陷邊緣后,再向邊緣外延伸清除一段不小于50mm的長度;對缺陷范圍較小的構件,應從缺陷中心向四周擴展,逐步進行清除,其長度和寬度均不應小于200mm

3.2界面處理

1)花錘打毛:用1.5kg-2.5kg的尖頭鏨石花錘,在混凝土粘合面上鏨出麻點,形成點深約3mm、點數為600點∕m2-800點∕m2的均勻分布;也可鏨成點深4mm~5mm﹑間距約30mm的梅花形分布。

2)砂輪機打毛:采用輸出功率不小于340W的粗砂輪機,在混凝土粘合面上打出方向垂直于構件軸線、紋深為3mm~4mm、間距約50mm的橫向紋路。

3)人工鑿溝槽:用尖銳、鋒利鑿子,在堅實混凝土粘合面上鑿出方向垂直于構件軸線,槽深約6mm、間距為100mm~150mm的橫向溝槽。在完成上述加工后,應用鋼絲刷等工具清除原構件混凝土表面松動的骨料、砂礫、浮渣和粉塵,并用壓縮空氣和清潔的水交替沖洗干凈。剔除過程中不得損傷鋼筋及無需置換的混凝土。

3.3鋼筋修補

深度缺陷鑿除至混凝土表面后,若遇剪力墻鋼筋松動,應對松動鋼筋進行綁扎,并對鋼筋表面混凝土進行清理。

3.4模板支設

對于深度缺陷,在剪力墻兩側或單側重新架設模板,進料一側上部設置成喇叭口,進料口頂面應高于填筑混凝土面30cm;對于全截面缺陷墻體,另一側模板頂部與墻面間先預留35mm空隙,高出填筑混凝土面10cm,待置換混凝土填筑完畢,空隙處出漿后,再進行封閉。

模板應采用過墻穿桿螺桿固定,上部過墻過墻穿桿螺桿處可設置水平加勁桿件,待灌漿料澆筑完畢,上部空隙封閉后,可對螺栓再施緊23個絲扣。

3.5澆筑灌漿料及養護

對于淺表缺陷,選用M型混凝土表面處理灌漿料,對于深度缺陷選用L型混凝土表面處理灌漿料,其強度等級應比原設計等級提高一級。

為保證填筑質量,操作人員一定要精心施工,認真充分振搗,務必保證后填筑的混凝土振搗密實,與原結構面結合良好。灌漿料初凝成形后,可將多余部分的灌漿料鑿除,并修整表面,同時加強灌漿料的養護。待灌漿料拆模后,開始噴水養護,每天噴水不少于兩遍,保證表面充分濕潤,必要時可覆蓋塑料薄膜,一般養護7天。養護期結束后,采用釘錘敲擊檢查是否出現空鼓,并對將新老材料結合邊緣表面打磨修平。

4.缺陷處理后現場檢

測缺陷經上述處理后,采用超聲法對前后兩次澆筑的混凝土之間接觸面的結合質量進行了檢測,檢測采用對測法和斜測法,測試范圍覆蓋全部結合面,同時采用鉆芯法對修復后的混凝土進行鉆芯取樣(見圖1),結果表明:新舊混凝土的結合密實,粘接質量良好,其連續性和完整性良好。

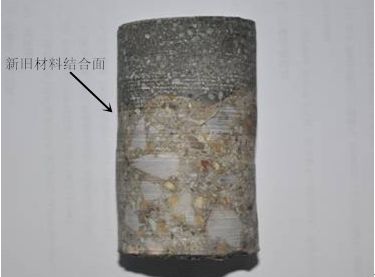

1:被修復構件芯樣照片

5.結語

該工程由于施工組織方案有誤,施工方及監理單位管理不到位,施工人員責任心差,致使混凝土出現嚴重缺陷,后通過對剪力墻混凝土表面缺陷進行有效的處理,不僅消除了混凝土的外觀質量缺陷,而且消除了其內部安全隱患,到達良好的加固修復效果,使得結構的整體性和安全性仍能符合原設計要求。

(本文來源:陜西省土木建筑學會 文徑網絡:劉軍 呂琳琳 編輯 劉真 文徑 審核)

關于 商住樓 剪力墻 混凝土 缺陷 綜述 的相關文章

主站蜘蛛池模板: 古交市| 南召县| 黄冈市| 垣曲县| 依安县| 鹤壁市| 罗源县| 兰西县| 吴堡县| 开平市| 杂多县| 广东省| 邢台县| 开化县| 水城县| 绍兴市| 泾阳县| 涿州市| 吕梁市| 新蔡县| 蓝田县| 海晏县| 张北县| 海宁市| 荣成市| 玉山县| 东至县| 六安市| 赞皇县| 荔波县| 安仁县| 镇雄县| 丰顺县| 徐州市| 嘉义县| 平邑县| 香格里拉县| 鄄城县| 镇康县| 新民市| 英山县|
