閱讀 6179 次 大截面電力電纜的敷設方法
摘要:本文結合具體工程實際情況論述了一種長距離大截面電力電纜的敷設辦法,吊車配合電動絞磨敷設電纜的方法。減輕了電纜敷設的人力強度,提高了施工經濟效益,改善了施工作業環境。并提出了今后的改進建議,具有一定的借鑒意義。...
大截面電力電纜的敷設方法
陜西建工集團設備安裝有限公司
段少林
一、工程綜述
我公司承接的兗礦榆林60萬噸/年甲醇生產線廠區供電工程,由110KV變配電室,10KV配電室,以及向工藝區和生活樓供電的四個配電室組成。10KV變配電室常規施工工序順利完工后,廠區大截面長距離的電纜敷設工作提上了工程的議事日程,其中70mm2以上規格的電纜大約有18500米。
電纜敷設在廠區供電工程中不能算一個比較難的工藝。常規的施工方法是組織強壯勞力由熟悉電纜走向和電纜施工技術的技工帶領,根據電纜敷設長度由一個或幾個指揮人員,在電纜長度1米至2米的間距上布置一個人,按照聽從統一號令,出力一致的方法,從電纜放線盤向目的地走向一點點拉動電纜,直至敷設到位。所以說敷設電纜是一個需用勞動力非常集中的綜合工序,在我們以往的施工中往往是組織幾十乃至幾百人,在統一號令下經過幾天的全力奮戰,才能把這樣的工程拿下來。過去我們組織過全體機關干部放電纜,也請過解放軍支援,通常是臨時雇用大量民工來完成這種任務。
二、施工重點難點
1、人員組織困難
組織大量人力放電纜的難點是,所有參與放電纜的人員,在長距離敷設時很難做到完全步調一致,同心協力,特別是用臨時雇用人員時,有的人在地溝里,有的人在電纜橋架上,在統一號令下拉電纜時,沒有人可以看管住他們,相互之間可能都不認識,就可能出現出工不出力的現象,嚴重影響敷設的進度。
2、由于設計圖紙嚴重滯后,甲供材料到貨期較晚,留給我們的施工時間非常短,對我們按時完工非常不利。榆林地區青壯勞力非常缺少,而且勞動力價格奇高,青壯勞力用工費為80元/日,當地的婦女、老年男勞力日工資也要40至50元。我們最長的單根回路電纜超過680米,加上電纜盤處的操作人員至少需要勞動力350人。短時間組織這么多勞動力在當地幾乎是不可能的。
3、單個電纜盤直徑大,重量達6000kg左右,這么重的電纜盤如果放到電纜放線架上用人推,至少要25人才能拉得動,而且轉動速度非常緩慢,幾乎滿足不了放電纜的速度要求。
2.2施工重點難點研究
⑴、如何架設電纜盤使其靈活轉動,使電纜走線速度不小于2m/min,是我們首先要解決的一個難題,利用傳統電纜放架放電纜肯定是行不通的,這時我們集思廣義,最終商定制作一個轉動平臺,用兩張厚30mm,尺寸為2000mm×2000mm的鋼板,鋼板之間安置八個滾動軸承,將電纜盤平放在鋼板上方,用人力推動電纜盤,這樣就比傳統的放在線架上立著放電纜輕一點,還可以節省人力,放電纜速度也基本上能配合到一起,但是也得用15至20人轉動電纜盤。
⑵、根據榆林地區實際情況,雇人放電纜已經很不實際,一是那么多壯勞力很難找齊,二是就是找齊人,從經濟上考慮也很不劃算,因為這樣將大大超出放電纜預算價格。根據以往直線段放電纜經驗,我們在室外直線段和高層建筑電纜豎井里放電纜時,用過卷揚機放,比較省人力,也非常經濟。缺點就是電纜走速太快,人不好控制,如遇到電纜卡阻,由于卷揚機力量大、速度快,有可能拉壞電纜,造成損失。
三、施工技術研究
電纜敷設施工作業是電力系統施工經常遇到的一個施工環節,多年來一直采用集中人力敷設的方法,改進傳統工藝是電氣施工人員多年來的愿望。
電纜敷設應執行《建筑電氣工程施工質量驗收規范》GB50303-2002第12、13章要求。電纜轉彎處不得小于最小允許彎曲半徑。
最小允許彎曲半徑一覽表(D為電纜外徑)
序號 |
電 纜 種 類 |
最小允許彎曲半徑 |
1 |
無鉛包鋼鎧護套橡皮電纜 |
10 D |
2 |
有鋼鎧護套絕緣電力電纜 |
20 D |
2 |
聚氯乙烯絕緣電力電纜 |
10 D |
4 |
交聯聚氯乙烯絕緣電力電纜 |
15 D |
5 |
多芯控制電纜 |
10 D |
四、施工工藝
根據以往工程經驗,結合現場條件和工期要求等因素,經過綜合論證,我們確定采用電動絞磨作為牽引動力拖動電纜在滾輪上移動。選用的是SJJ-3A電動絞磨,即拖動力為3000kg,運行速度為每分鐘2米(2m/min)。其操作過程如下:
1、先按電纜敷設要求制做電纜牽引頭:

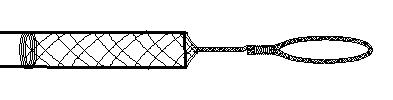

將16#鐵絲剪成8根2.4m長備用,據編網兜的方法先在距電纜頭600mm位置將鐵絲緾繞固定在電纜上,然后開始編網(網兜要將電纜頭邊棱全部包裹住,是為了在電纜拖動時避免與走動方向的其他物品發生卡阻,順利通過電纜放線滾輪),編好后將多余部分梳理成小辮,把辮成小辯的鐵絲排順(為了讓每根鐵絲拖電纜時受力均勻),然后打一回頭彎曲成一個小園環(作為拖動時的拉環),用多余鐵絲在小辯上緾繞8至10圈,將拉環綁扎牢,靠剪去多余部分。(見附圖)

2、按圖紙線路將欲敷設的電纜盤運置布線起始點,由于我們事先制作的電纜盤放線裝置放線時還太費力,也不夠靈活,我們就改用8噸吊車將電纜盤中心用鋼絲繩水平提起,用這種辦法二個人就能靈活移動電纜盤,順利放線,節省了人力。

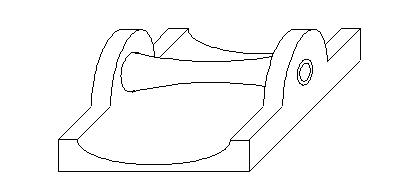

3、在電纜橋架或電纜溝內安放電纜專用滾輪(見附圖),滾輪安放間距平均2至3m放一個,均勻地安放在電纜敷設的線路上。滾輪要盡可能地用鐵絲或其他綁扎物固定牢靠,避免敷設電纜過程中滾輪滾動受力時翻倒。

4、電動絞磨機一定要固定在柱、樁或地錨等可承受住3000kg以上拉力的物體上,可以在電纜拖動的正前方固定,也可以利用倒向輪在電纜拖動的反方向固定。
5、掛放牽引繩索
牽引電纜的繩索可以是麻繩,也可以是多股軟鋼絲繩。電纜敷設直線段在50米左右時,可直接掛麻繩拖動。電纜敷設直線段超過50米時可選用直徑Φ6~Φ8mm的多股鋼絲繩作牽引繩。由于電纜的抗拉強度標準為小于等于200kg,所以在用鋼絲繩作牽引繩時,鋼絲繩前端用一段拉力小于200kg的麻繩過渡,使電纜在拖動遇到卡阻時,這段麻繩繩首先斷裂,起到保護電纜的作用。電纜的直線段敷設以100至200米為宜,太長的話,對保護電纜不利。直線段超過200米時,可以選用兩臺或多臺絞磨采用接力的方式敷設。
6、在以上準備工作完成后就可以實施放電纜工作。放電纜前,首先要組織全體參加放電纜人員進行安全、技術交底,強調應注意的各種事項,選好敷設電纜的總指揮人員和協助指揮人員,以及開電動絞磨的人員。應至少配備3臺對講機(分別由總指揮拿一臺,開絞磨人員拿一臺,跟隨牽引電纜頭走的人拿一臺,最好增一個中間巡視人員再拿一臺),對講機要統一調到一個固定頻率上。在總指揮人員的安排下,一個人負責跟著電纜頭向前走,每隔2至4個滾輪安排一個人負責監管,在電纜拖動過程中,防止電纜跳出滾輪并及時排除電纜的卡阻現象;電纜敷設過程中一但發生電纜卡阻不能拖動或電動絞磨出故障,立即通知總指揮,發出暫停命令。各位置人員應統一聽從總指揮人員的指揮和調度,使電纜平穩、勻速地前進。
7、電纜敷設到位后,根據事先測量好的電纜接線及規范規定預留量,切斷電纜,將電纜按順序排列整齊,用電纜扎帶固定好,使電纜排列順暢美觀、整潔。對于暫時不安裝的電纜頭,要將切斷口用防潮膠布包纏密封。防止電纜線芯受潮以致影響線纜的絕緣。
五、電纜敷設的幾個注意事項
1、電纜到現場后,應先會同建設單位代表,施工監理及施工單位技術員對電纜型號、規格及電纜外觀、電纜線徑進行檢查驗收,認證。
2、電纜敷設前,應先按照設計圖紙,根據電纜標牌說明及驗收規范要求對電纜進行耐壓及絕緣電阻測試,合格后方可使用。
3、電纜敷設要根據高低壓不同電壓等級分離的原則,將電纜進行敷設前的線路長度測量,排列設計。以求得滿足設計規范要求和美觀整齊的效果。
4、電纜敷設前應先對參與人員進行安全培訓教育,對高處作業人員進行常規身體檢查,有高血壓、心臟病、恐高癥人員不得進行高處作業。高處作業要有安全防護設施。
5、電纜敷設過程中,要避免電纜產生絞擰、死彎等現象以及絕緣層破損和機械損傷,如有損傷發生要進行恢復處理,保證電纜的絕緣強度,并取得監理單位的認可。電纜敷設固定好后,首末端及分支拐彎處應設標志牌。
六、經濟效益分析
用電動絞磨輔助吊車配合敷設電纜可以大大節省使用的人力,增加敷設電纜速度,從而也就達到了節省開支的目的,用我們這次敷設的電纜作如下對比。
用機械敷設與人力敷設經濟對照表
本次敷設電纜規格型號 |
長度(m) |
人力敷設費用(元) |
機械敷設費用(元) |
VV-10KV 3×95+2×50 |
2150 |
290×80×2=46400 |
60×80+4000+100=4500 |
VV-10KV 3×240+2×120 |
4200 |
282×80×4=90240 |
[(48×80)+(400+100)]×2
=8680 |
VV-10KV 3×300+2×150 |
9350 |
280×80×9=201600 |
[(48×80)+(400+100)]×4.5
=19530 |
VV-1KV 4×70+1×35 |
540 |
(290×80)×0.5=11600 |
(50×80+400+100)×0.25=1125 |
VV-1KV 4×95+1×50 |
470 |
(255×80)×0.5=10200 |
(45×80+400-1100)×0.25=1025 |
VV-1KV 4×150+1×70 |
330 |
(190×80)×0.5=17600 |
(33×80+400+100)×0.25=785 |
VV-1KV 4×185+1×90 |
795 |
220×80=17600 |
38×80+400+100=3640 |
VV-1KV 4×240+2×120 |
685 |
190×80=15200 |
34×80+400+100=3220 |
合 計 |
18520 |
400440 |
42505 |
注:人工費80元/日 電動絞磨100元/日 8噸吊車 400元/日
機械放電纜的效率是人力敷設的2倍
從以上例表對比看,機械敷設比人工敷設提高了很大效率,可以大大節省施工成本,提高企業的經濟效益。
七、總 結
在國家經濟保持高速增長時期,國家在今后一段時間內拉動經濟增長的明顯措施就是依靠基本建設規模的不斷擴大,電纜敷設是基建項目必不可缺少的施工內容,不斷研究電纜敷設的可行性新方法,減輕電纜敷設人力強度,對提高企業經濟效益和改善施工作業環境非常有益,需要我們施工企業技術人員不斷探索和創新。
以上所述的吊車配合電動絞磨敷設電纜的方法我覺得值得推廣,但也有不少問題需要在今后施工中加以改進。比如:我們使用電動絞磨的轉速是不可調的,如要增加工作效率,在平直線段或電纜豎井內放電纜時,可適當提高速度,這就需要將現成電動絞磨的變速箱改成可調速變速箱。再一點就是牽引電纜鋼絲繩前端的一段麻繩作為保護電纜不受損壞的裝置不夠準確,能否改為帶遙控裝置的力矩器;電纜敷設前,根據電纜可承受拉力預先設定力矩,當電纜敷設中遇到卡阻超過設定力矩時發出信號,電動絞磨立即停轉,從而有效保護電纜不受損傷。
(本文來源:陜西省土木建筑學會 文徑網絡:文徑 尹維維 編輯 劉真 審核)
·鋼筋混凝土構件的抗震性能評價方法及不同指標對比研究
2023-9-23
·淺析建筑工程施工階段怎樣合理確定工程控制目標及方法和步驟
2021-8-25
·以某學校體育館設計為例論述空曠建筑結構設計方法
2020-6-15
·建筑鋼結構工程設計常見方法和設計中出現問題及注意事項
2020-4-8
·新建筑設計方法如何在歷史環境中打破束縛建立起全新建筑體系
2020-3-20
·淺析空氣源熱泵結霜方式研究及四種除霜方法優缺點
2020-1-15
上一篇: 關于如何提高梁板收縮型后澆帶施工質量的探討 |
下一篇: 半圓形大截面薄腹框架梁模板支撐方案 |
