閱讀 6551 次 城鎮燃氣PE管道施工技術
城鎮燃氣PE管道的施工技術
仝小鵬 王 龍
(陜西建工集團設備安裝工程有限公司 710068 西安)
1.引言
近年我國積極推行節能減排國策,在能源的利用上大力倡導清潔燃料;天然氣、煤層氣以其優越的性能,做為清潔燃料被廣泛推廣,特別是在城鎮中已做為首選燃料被千家萬戶所使用;同時引起城鎮中氣體輸送的管道也發生了根本的變化,由原來的以鋼管、鑄鐵管為主,逐漸被新型材料交聯聚乙烯管(PE)所替代。
2.PE管施工要點

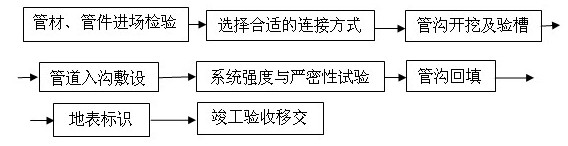

2.1主要施工工序
2.2工序過程控制
2.2.1管材、管件驗收
PE管材和管件進場時應核對其隨料攜帶的材質證明書,核驗其材質、承壓能力、耐久年限、連接方式是否符合設計和相關技術規程要求,在確認無誤后方可入庫;另外在采購訂貨時盡可能做到管材與管件選擇同一生產廠家的產品,這樣管子與管件匹配有保證。
2.2.2選擇合適的焊接方式
燃氣PE管目前一般采取加熱熔合連接,即熱熔連接與電熔連接兩種方式,具體采用那種,在設計及材料采購時需要確定。
(1)電容承插連接:先將需電容連接的管件套在管材上,然后用專用焊機按規定的參數(加熱時間、電壓等)給電熔管件通電,使內嵌電熱絲發熱將連接件表面熔化,斷電冷卻后使連接件熔合在一起。其具體工序如下:
切管→接頭處清潔→管件套入管子→校正→接頭電源插孔與電熔機連接→通電熔接→冷卻
(2)熱熔對接連接:將需要對接熱熔的管子放置在對接機上,使端面用銑刀銑削平整、垂直,然后使對接的兩管子接頭對齊,給焊接加熱板通電加熱,待加熱板指示綠燈亮時,將兩管頭與加熱板端面靠攏加熱,達到加熱時間后,將兩管頭從加熱板上脫開,再次使兩管頭加熱端面合攏施加一定力量使其對接,在對接處形成均勻的熔接凸環,冷卻后形成熱熔對接焊口。具體操作工序如下:
接頭銑削→接頭處清潔→兩接頭端面吻合→加熱板通電→兩管接頭端面合攏加熱→兩接頭從加熱板脫離→兩接頭再次合攏對接→形成均勻凸形焊環→冷卻至規定時間完成對接熱熔連接
2.2.3管溝開挖
燃氣PE管在城鎮內一般采用地下直埋敷設,在開挖管溝時要按規范、標準要求,確保與地下供熱管溝、電纜溝等留有足夠的距離;為了保證管網系統的安全,管溝的深度要滿足規范與設計要求。
2.2.4管道溝內敷設
燃氣PE管一般在管溝上邊連接,待達到一定長度后,再下到管溝內;在下管時應逐短落下,要輕起輕放,防止將接口拉裂或將管子損傷。綁扎管子時要用麻繩、軟織吊帶等,不得用鋼絲繩或鐵絲,以免損傷管子。
2.2.5強度與嚴密性試驗
燃氣PE管系統施工完成后,在做強度和嚴密性試驗前,為了防止試壓時管道被抬起,要在沒有連接焊口處覆蓋適當的回填土將管子固定;
強度試驗一般用水為介質,試驗壓力為設計壓力的1.5倍,但中壓系統試驗壓力不得P小于0.3Mpa,低壓系統不得小于0.05Mpa,試壓時應緩慢升壓,當達到試驗壓力后,穩壓1小時,系統無壓降為合格。嚴密性試驗可在強度試驗后同時進行。強度試驗如用氣體進行時,應執行CJJ33-89規范中的規定。
2.2.6管溝回填
強度和嚴密性試驗完成后,應盡快回填管溝,回填時靠近管子的四周要用細沙填實,防止磚塊、石頭等將管子損傷;回填土要逐層夯實,不得留有空隙。
2.2.7地標標識
PE管道埋地敷設后,不能用儀器儀表檢測到具體的位置,所以在地標做出標識非常重要,一般在管線處做高于地面的標識樁或與地面標高一致的標識塊;同時在圖紙上嚴格按照管道的走向繪制竣工圖。
2.2.8整理資料,竣工移交
按照有關規范、標準要求整理各種資料,并裝訂成冊;參加由業主組織的四方聯合竣工驗收,并移交資料和移交工程。
3.施工中應注意的問題
3.1由于燃氣PE管材種類很多,要防止訂貨時的錯誤和施工中的亂拉混用;另外,采購時管子與配件盡可能采用同一家生產的,這樣能夠保證匹配;
3.2選擇連接方法時,要收集有關廠家的材料和熱熔以及電熔設備的資料、相關參數,經綜合考慮確定;
3.3無論是熱熔還是電熔連接,都要考慮冬季和夏季施工時的不同氣象條件,采取相應的措施;
3.4在熱熔或電熔接時,要嚴格執行材料或設備要求的有關參數,不得隨意更改;
3.5在城鎮施工時,要考慮各種不利因素的干繞,要有相應的應對措施。
參考文獻:
《城鎮燃氣輸配工程施工及驗收規范》CJJ33—2005
《燃氣用聚乙烯管道焊接技術規則》TSC D2002-2006
《聚乙烯燃氣管道工程技術規程》 CJJ63-2008
(本文來源:陜西省土木建筑學會 文徑網絡:文徑 尹維維 編輯 劉真 審核)
