摘要:重點介紹了原材二次加工、組砌構造、砌筑控制、墻面防泛堿等方面的施工工藝,把普通的磚變?yōu)橥鈮Ω呒壯b飾材料,充分發揮了砌體材料的質感與美感,取得了良好的觀感效果。...

裝飾清水磚砌體施工技術

宮平  朱永亮  劉海波   陜西 西安  710054

西安建筑科技大學  陜西省第三建筑工程公司

1.工程概況

    中國延安干部學院工程位于陜西省延安市寶塔區棗園路。是經黨中央、國務院批準成立,由中央組織部管理的重點工程。學院占地面積近260畝,建筑面積約68000平米。一期工程建設于20036月開工,2005312正式交工,至今已使用7年。添建工程于20103月開工,2011818交工,裝飾清水青磚砌體分項工程“莊重、典雅、樸素、大方”,是整個工程的一大特色。

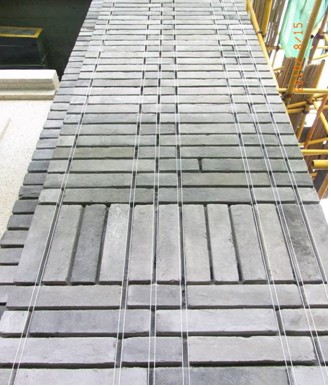

1 中國延安干部學院3#宿舍樓

2.裝飾清水磚砌體特點與難點

    裝飾清水磚砌體用品質較好的磚類材質(如青磚、紅磚、陶磚、砌塊等)砌筑而成。耐久性好,表面呈現出原材料自然質樸的美感。

    2.1本工程為了體現學院整體“莊重、樸素”的風格,選用手工粘土青磚作為其外立面裝飾材料。因手工粘土青磚尺寸偏差較大,難以滿足外墻高級裝飾的效果,為確保整體效果及質量標準,須對進場青磚進行挑選、磨磚、切磚等二次加工處理。

    2.2裝飾清水磚砌體對施工構造要求非常嚴格,對尺寸控制等要求非常高,與建筑構造組砌難點較多。

    2.3本工程為保證立面裝飾效果,突出立體感,采取深勾縫。勾縫深度8mm,選用成品干粉憎水型勾縫材料,要求深淺一致,橫平豎直,接茬平整,表面光潔。勾縫前需要進行專用工具制作,清縫、拉線開補,修補青磚等工作。勾縫工作復雜,難度大,對成品墻面觀感及防水功能影響極大。

    2.4裝飾清水磚砌體砌筑完成后,墻面會出現泛堿現象,極大的影響了裝飾清水磚墻的觀感效果,除此之外還會造成結構安全隱患。水分在墻身內遷移的過程中,對磚體和砂漿的溶蝕作用使得墻身的抗壓承載力降低,墻身表面的粉化剝落使得墻身的結構斷面不斷的減小,單位面積承受荷載加大,增加了結構的不安全因素。所以采取泛堿防治工作尤為必要。

3.施工工藝

    3.1工藝原理及流程

    通過挑磚、選磚、磨磚(改進磨磚機)、切磚、排磚、組砌、勾縫、防堿等重點工序的控制與處理,提高施工工效,保證操作工人職業健康,提升建筑裝飾墻面的觀感質量,完善了功能。

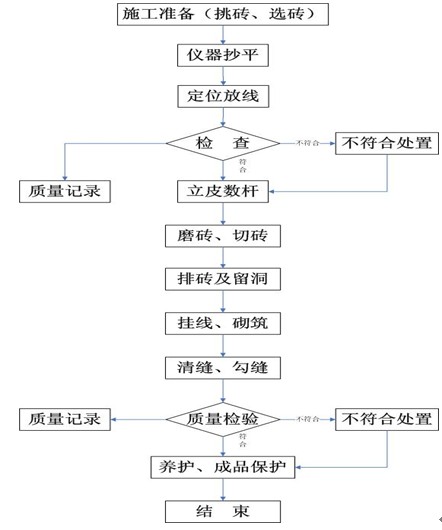

2 裝飾清水磚砌體工藝流程

    3.2施工要點

    3.2.1原材料挑選及二次加工

    3.2.1.1挑磚:

    磚在出廠前,要對磚進行挑選,對于尺寸偏差大、彎曲、裂紋、缺棱掉角、色差大、有結疤的磚一律不許裝車,每層磚中間要加有柔軟物保護,避免運輸過程中磚與磚之間產生較大摩擦,從而損傷磚的棱角。磚運進場后,對磚再次進行挑選,凡裝車前因漏查尺寸偏差大的、運輸過程中因碰撞缺棱掉角的,一律退換。磚進入現場按施工平面布置圖進行碼垛堆放,裝卸時注意保護磚的棱角不受損傷。在堆放過程中,每一層磚中間要加棉氈保護。

    3.2.1.2選磚:

    對磚又一次挑選后進行磨制加工,從磨好的磚中選擇可供瓦工匠人使用的色澤均勻,棱角順直的磚;砌筑中,瓦工匠人根據需要,再對磚進行一次挑選,選擇合格的磚進行砌筑。從通過多次反復遴選,確保磚砌體有良好的材料保證。

    磚使用前,提前12d進行澆水濕潤,濕潤程度應根據氣候情況而定,做到砌筑時磚的表面略見風干,含水率宜為10%15%,常溫施工嚴禁干磚砌墻。

    在同一棟樓上應用同一磚廠的磚,以確保墻體的均質性。

    3.2.1.3磨磚:

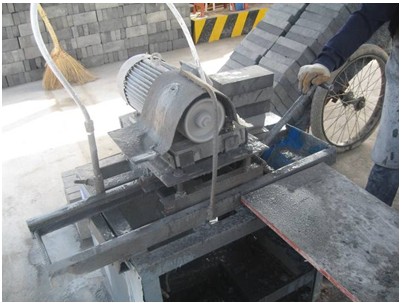

3 磨磚加工現場

    采用專門研制的磨磚機對青磚進行精加工,主要是磨磚的兩個大面,磨磚機兩個為一套,一臺磨磚的一側大面,將磚的厚度磨至54mm,另一臺磨磚的另一側大面,將磚的厚度磨至53mm。使青磚的尺寸規格一致、棱角順直。磨好的磚每五個用棉氈一裹,用繩扎起來,輕拿輕放,分堆碼放,做好磚在上墻前的保護工作。

4 磨磚機

    3.2.1.4切磚:

    對所有上墻的異形磚,由專門的切割機及操作人員進行切磚加工,避免工人用錛斧砍磚,對下腳料做到二次利用,即保證了青磚施工的質量,又減少了施工中產生的廢料,節約了成本。

    3.2.1.5運磚

    在青磚進場及場內倒運方面,采用了專用定形底托盤作為磚運輸?shù)妮d體,并且用叉車進行裝卸,避免青磚反復搬運而造成材料損耗。同時提高了工作效率。

    3.2.2排磚撂底及留設洞口位置

    在砌筑前,根據圖紙尺寸、門窗位置、磚的模數、灰縫寬度、排磚基本要求以及設計要求的進行二次深化設計,進行排磚撂底。核對所彈出的墨線在門窗洞口等處是否符合磚的模數。經試排合格后,方能拉通線砌筑,作為施工的標準。墻中的洞口、管道口、溝槽、梁口等應注意留設,避免因與安裝缺少配合而將來砸墻打洞。洞口的過梁要提前預制。

    3.2.3立皮數桿

    皮數桿上劃有每皮磚和灰縫厚度,以及樓面、門窗洞口、過梁、圈梁、樓板、梁底等標高位置。皮數桿應立于墻角、內外墻交接處、樓梯間及墻面變化較多的部位,間距不大于10m。在皮數桿之間拉準線,依準線逐皮砌筑。準線長度不宜過長,過長要在中間設置腰線,以避免下垂和風吹形成的影響。準線采用極細的尼龍線繩張緊,以減少誤差。

    3.2.4砌筑

    3.2.4.1組砌方式的選擇按設計要求。

    3.2.4.2砌筑方法采用“三一”砌磚法,即一鏟灰、一塊磚、一擠揉的操作方法。

    操作要領如下:

    1)砌筑前做好調灰、選磚、檢查墻面和清理基面等工作。

    2)砌的磚必須跟線走。

5 裝飾清水磚砌體墻面

    3)砌條磚和砌丁磚,在鋪灰方向和手使勁的方向是不同的。砌丁磚又有推砌和掛砌兩種,所以砌磚時手腕必須根據方向不同而變換。

    4)砌的磚必須放平,且不能灰漿半邊厚、半邊薄,造成磚面傾斜。

    5)砌筑中要對磚面進行選擇。整齊、美觀的面要砌在外面。

    6)砌好的磚墻面如有鼓肚,不能砸平,必須拆了重砌。

    3.2.4.3砌筑要點:

    1)砌筑前,應將砌筑部位清理干凈,放出墻身中心線及邊線,澆水濕潤。

    2)磚墻工作段的分段位置,設在溫度縫、構造柱或門窗洞口處,相鄰工作段的砌筑高度差不得超過一個樓層的高度,也不大于4m。磚墻臨時間斷處的高度差,不得超過一步腳手架的高度。

    3)青磚墻每天砌筑高度不超過1m

    3.2.4.4磚墻水平灰縫和豎向灰縫寬度為10mm,要砌的均勻。水平灰縫砂漿飽滿度不低于90%,豎向灰縫砂漿飽滿度不低于80%。不得出現透明縫和瞎縫,嚴禁用水沖漿灌縫。

    3.2.4.5使用經緯儀和線錘對陰陽角部的方正進行檢驗和控制。

    3.2.4.6對墻身、洞口周邊的預埋件、預埋砌塊(或木磚、混凝土磚)等,要提前按要求進行制作。

    3.2.4.7砌筑時應注意清理墻面及落地灰,每次砌筑工作結束時,應做到工完場清。

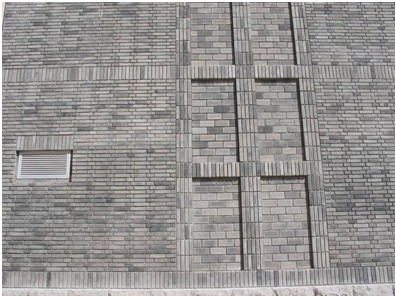

6  造型墻面

    3.2.5勾縫

    外墻墻體砌筑完成后,自上而下統一進行勾縫。勾縫前要注意清理墻面。勾縫形式為平縫,勾縫深度為8mm

    勾縫需采用成品干粉憎水型勾縫材料,成型的磚縫光滑密實,且增強了防止水分侵入的能力,能夠基本消除磚縫出現微裂縫的現象,增強外墻抗風化能力,增加建筑物耐久性。勾縫劑顏色要調配至與整個裝飾清水磚墻面協調。

    水平縫和豎縫要平滑交接。縫的深度要統一,不得出現起伏現象。縫要整齊平滑,不得出現毛槎,邊角和轉彎處也必須方正,見棱見角。勾縫時嚴禁污染墻面。

    3.2.5.1拉線開縫:通過拉線把游丁偏差大的開補找齊,水平縫不平和瞎縫也要拉線找平。如果砌墻時劃線太淺或漏刮的灰縫,用扁鉆或瓦刀剔鑿出縫子,深度控制在1214mm之內,并清掃干凈。

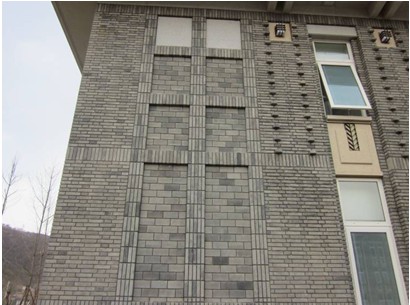

7 拉線開縫

    3.2.5.2補縫:對缺棱掉角的磚和游丁的立縫應進行修補,砂漿的顏色必須和磚的顏色一致(補磚時用磚面加水泥,拌成12水泥砂漿),抹入缺棱掉角處,表面加磚面壓光。

    3.2.5.3 清除墻面粘結的砂漿、泥漿和雜物。

8 修縫

    3.2.5.4勾縫:

    1)勾縫前一天應將磚墻澆水濕潤,勾縫時再適量澆水,但不宜太濕。

    2)拌合:勾縫用勾縫劑,應隨拌隨用,下班前必須把勾縫劑用完。

    3)墻面勾縫應做到橫平豎直,深淺一致,接茬平整并壓實抹光,不得有丟縫、開裂和粘結不牢等現象。

    外磚墻勾縫順序是從上而下先勾水平縫后勾立縫。勾水平縫時用長溜子,左手拿托灰板,右手拿溜子,將灰板頂在要勾的磚縫口下邊,右手用溜子將勾縫劑壓入縫內,同時自右向左隨勾縫隨移動托灰板,勾完一段后用溜子在磚縫內溜壓密實、平整、深淺一致。

    勾立縫用短溜子在托灰板上把勾縫劑刮起,然后勾入立縫中,壓塞密實、平整,要與水平縫交圈深淺一致及平整順滑。

    4) 勾好的水平縫和豎縫要深淺一致,橫豎對口,要求密實光滑,交接處要平整,陽角要方正,陰角處不能上下有直通、瞎縫、丟縫的現象。

    3.2.6表面泛堿綜合防治

    通過對泛堿現象的成因分析研究后,分別采用降堿法、排堿法、阻堿措施等手段,針對原材控制,施工控制及泛堿處理等三方面從源頭控制,可使得原先傳統工藝上墻面每年的沖洗次數10次以上降低到4次以下,極大的節約水用量,并且第二年的泛堿情況將大有改觀,能夠做到基本消除,節省維護人工。

    3.2.7綠色施工

    因為磨磚需要水來進行降溫、降塵和降噪和保護磨輪。在磨磚車間旁設置一個沉淀池,沉淀池由3個水池組成,通過3個水池沉淀后清水的循環利用配合磨磚,通過充足的水量供給,能夠有效控制磨磚中的揚塵與噪音污染,保障工人的職業健康。

4、結語

    中國延安干部學院裝飾清水磚砌體施工過程中,成功應用此施工方法,注重“選磚、磨磚、切磚、砌磚、勾磚”等五大重點施工環節的控制,充分發揮了清水磚作為裝飾材料的美感與質感,集砌筑、承重、裝飾于一體一次性完成,提高了質量和施工效率,取得了良好的社會效益和經濟效益。工程已獲得2006年度中國建筑工程魯班獎2009年被評為新中國成立60周年百項經典暨精品工程。

16  周轉宿舍樓北立面

參考文獻:

1.建筑施工手冊(4)版[M] 北京:中國建筑工業出版社 2003

2.陜西省建筑科學研究院. GB50203-2011砌體工程施工質量驗收規范.北京:中國建筑工業出版社 2011

3.陜西省建筑工程施工工藝標準 陜西:陜西科學技術出版社 2006

4.張寧,尤昌懋等 清水磚在外裝飾工程中的應用 施工技術,2011,(S2)

5.程忠原.磚墻泛堿初探.科學時代 2011,5

(本文來源:陜西省土木建筑學會  文徑網絡:文徑 尹維維 編輯  劉真 審核)
