閱讀 3736 次 泡沫混凝土屋面保溫工程施工質量控制
泡沫混凝土屋面保溫工程施工質量控制
藺 龍
陜西省咸陽市建筑安裝工程總公司 712000 咸陽
陜西步長綜合制劑車間工程位于咸陽市西郊留印路,框架結構,地上三層,總建筑面積約33000平方米,屋面為結構找坡,屬倒置式屋面,保溫層采用現澆泡沫混凝土,保溫層平均厚度為70mm,施工總量約700立方米,設計指標要求B04級干密度≤430 kg/m3 導熱系數≤0.10W/m·k,按設計標準要求找坡。
一、施工材料及機械
1、材料
水泥:P.O.32.5R以上普通硅酸鹽水泥
發泡劑:主要原料采用無污染的動物蛋白質油和植物油,無論是對生產者還是使用者及環境都不會產生任何負作用。其特點是發泡速度快,能使泡沫均勻,液膜堅韌,穩定性好,泌水率低,持續時間長,且對膠凝材料無任何影響。
收縮補償劑:Cao-Al2O3-CaSO4,可有效提高泡沫混凝土的抗裂能力。
拌合用水。
2、主要機械設備:專用泡沫混凝土拌合設備---水泥發泡機、發泡混凝土一體機(液壓泵送);
二、施工工藝及技術要求
1、嚴格按設計的技術指標和配合比要求施工,控制每立方米泡沫混凝土中水泥、發泡劑、水的用量。
2、屋面保溫須在各種管線安裝完成后進行。
3、施工基層應無灰塵、無雜物,并先將基面淋水,使之飽和,無積水。
4、按泡沫混凝土層的設計厚度和坡度,測量泡沫混凝土層厚度和坡度基準點,拉線貼灰餅。
5、漿料配制按配合比進行預攪拌,要求漿料均勻,不允許有團塊及大顆粒存在,稠度合適,有較好的的黏性和分散性。經泵送澆注后,上部沒有泡沫漂浮,下部沒有泥漿塊,稠度合適,具有一定的澆筑高度,且澆筑后不塌陷。
6、采用分段流水作業噴漿攤鋪,虛鋪厚度為實際厚度的1.2—1.3倍,泡沫混凝土澆筑后,應立即用鋁合金刮尺刮平。成型后的泡沫混凝土不可以再次攪動,應讓其以靜態保養成型。操作過程實拍圖如下:

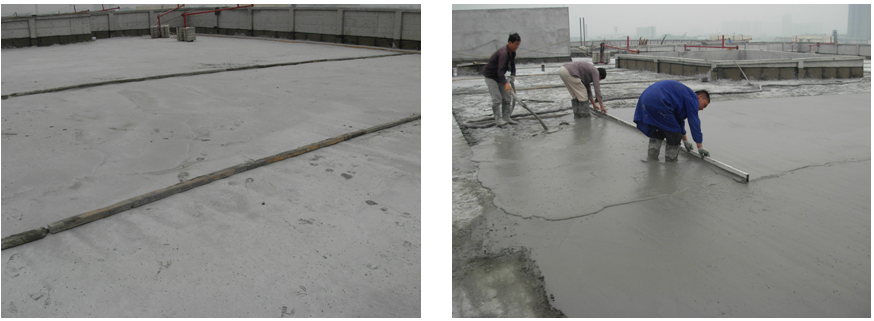

大面積現澆泡沫砼,采用60×80長木方隔擋分段作業。

先采用簡易工具粗平,后用刮杠找平。

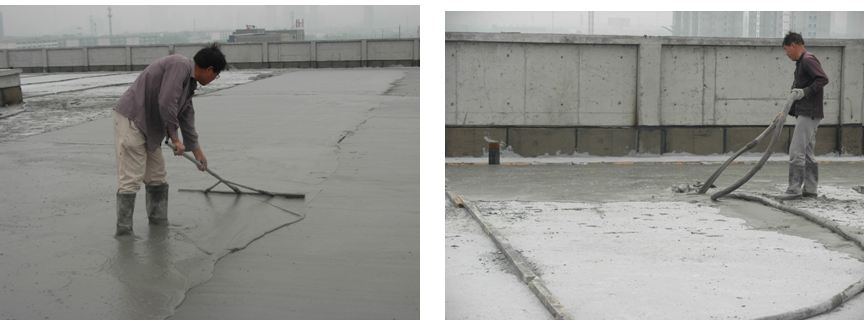

初凝后拆除隔擋。
7、泡沫混凝土終凝后,用切割機切割分格縫作為排氣槽,清槽后用碎石填充,分格縫間距宜為6m×6m,分格縫按寬20mm留置,排氣槽內部及交接處要保持通暢,上部蓋40mm寬二層3mm厚SBS,排氣管沿建筑屋面邊沿設置,其雙向間距均不宜大于20m。
8、泡沫混凝土澆筑24小時后開始自然養護,養護期內嚴禁上人踩踏,泡沫砼養護時間為3~7天。
三、工程質量驗收
1、外觀檢查:鉆孔進行厚度檢測。
2、強度初檢:施工36小時后人走在上面不留有明顯的腳印;
3、資料檢查:審查水泥及水泥發泡劑等材料的出廠合格證、型式檢測報告是否齊全;
4、現場取樣復檢:采用100×100×100的泡沫砼試塊,對現場拌合施工的泡沫混凝土進行取樣復檢試驗,復檢內容為抗壓強度、導熱系數、干容重。
四、結束語
經過工程實踐,現澆泡沫混凝土保溫屋面,整體保溫效果好,造價低,工藝簡單,更容易成型,施工速度快,并能有效防止屋面結構變形開裂,延長防水屋面壽命,加強防水效果。
