閱讀 8108 次 現澆樓板管道預留洞口封堵施工技術措施
現澆樓板管道預留洞口封堵施工技術措施
楊海龍
陜西省咸陽市建筑安裝工程總公司
一、工程簡介
曲江諸子階15#、17#、19#、21#住宅樓,總建筑面積約52136.7㎡,工程位于曲江寒窯路什字,純板式住宅,該工程戶內設計為兩衛一廚,前期施工預留洞多。工程質量目標要求做到管根防水工程不滲漏。管道預留洞口封堵質量好壞顯得非常重要,必須精心施工、嚴格檢查,以免后患。經實踐采用以下工藝方法進行處理,效果顯著,具體工藝做法如下:
二、施工基本要求
1、洞口預留、吊洞過程設專人負責跟蹤管理,專人施工,施工前有全面的技術交底和操作方法、工藝規程交底。
2、預留洞口基層處理
清理、鑿毛:首先對預留洞口側面進行清理和鑿毛處理,將洞口預留時夾在混凝土內的木屑、泡沫板、塑料布等剔除干將,將光滑的側表面用鏨子剔成凹凸不平的毛面,應露出石子,并將松動的混凝土塊及浮灰清理干凈。
三、吊洞模板制作與支設
1、加工吊模:采用三合板作底模,首先根據管徑將相應尺寸(寬度約為洞口直徑的2/3,長度比洞口直徑大10cm左右)的兩塊三合板的長邊中間位置切割出多半圓缺口,在兩側各穿一根兜底14號鉛絲向上甩出頭兩端各約30cm。如下圖所示:
2、支設吊模:現場準備兩根60×80木方,將加工好的一組(兩塊三合板)分別略壓彎順管自管道與洞口間的間隙順到樓板下方各置于管道一側,轉向放平使半圓缺口與管道頂緊,兩塊模板一上一下重疊約3cm,上部用鉛絲固定在洞口上方橫放的方木上,使鉛絲崩緊(澆注砼后不至下塌為準)捆牢。
四、砼澆筑
采用細石砼,強度等級不低于C30,現場拌制,用42.5水泥、中砂、碎石(料徑10~20),摻加水泥重量10%UEA膨脹劑,重量配合比:水泥:砂:碎石1:1.5:2.9,坍落度3~5cm,人工充分拌勻,備用。先在澆注砼處澆水濕潤,然后將細石砼澆筑三分之二高度,用木棍搗密實,檢查模板底部是否出漿。模板拆除一般在12小時以后,拆除模板后要對澆筑處混凝土進行澆水養護。對于管根堵洞的地方進行蓄水試驗不少于24小時,若有滲漏現象,可對其進行防滲補救,具體方法是:用水泥加膠拌合物將梯型槽封堵嚴密,24小時后再次進行蓄水試驗,直至無滲漏。然后澆筑剩余三分之一厚度混凝土。
五、管道井預留洞施工工藝
對于管道井在結構施工時留出的板筋但未澆注砼的范圍,在所有立管安裝完畢后進行樓板砼澆注,采用如下工藝方法進行處理:
1、清理、鑿毛:方法同上。

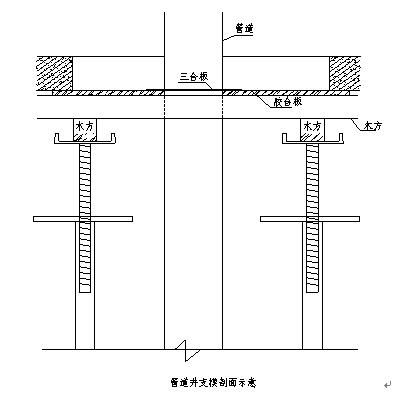

2、支設模板:管道井內一般由多根管道組成(單根管時處理方法同衛生間),留洞尺寸較大并有板筋。首先對管道周邊進行支模,在樓板下方操作,根據管道邊到洞口邊的距離準備尺寸合適的模板(膠合板)、木方,按照合適的組合形式(縱向或橫向)將模板用釘子釘在木方上,在下方用鋼管上、下端部加頂托的方式對模板進行支頂,調整底部托座將模板頂緊,下部立桿根數為每側2根以上間距不大于1.5m,四周模板支設完畢后再支設管道間縫隙,管道間縫隙采用三合板加工制作,模板兩端架設在兩側已支設完畢的模板上,如果三合板尺寸較大中間再用鉛絲進行吊拉(上方設木方)。模板支設圖如下:
3、恢復鋼筋網片:將原預留鋼筋調直,按原設計樓板鋼筋網片間距,補齊鋼筋網片并綁扎好,對斷開的鋼筋,如果滿足搭接長度要求可采用搭接綁扎,如果不滿足搭接長度要求可采用搭接焊連接,焊縫長度滿足規范要求。
4、澆注砼:同上面的方法,但由于工作量相對較大,砼振搗采用插入式振搗器。
5、施工順序:自下向上逐層進行施工。
六、蓄水試驗效果
在對洞口封堵后進行蓄水試驗,按規范要求蓄水24小時,檢查其是否有滲漏現象,采用本工程施工技術措施,防水效果良好,蓄水試驗無一處滲漏發生。
七、結論
本工程對多水房間管道洞口預留采用以上預留及吊洞工藝做法,一次吊洞成功,不再修補,節約了資源。基本上杜絕了滲漏水的發生,有效治理了質量通病,值得推廣和應用。
(本文來源:陜西省土木建筑學會 文徑網絡工程項目投資中心:劉紅娟 尹維維 編輯 劉真 文徑 審核)
