抗浮錨桿在巖石中的應用
吳九 張雪峰
陜西建工集團第五建筑工程有限公司
一、概況
神木金苑國際酒店工程,位于神木縣新村中央景觀大道與濱河路交界處,地下二層,地上二十五層,建筑高度為106米,總建筑面積為79073.9平方米,建筑物坐落于窟野河Ι級階地,根據《巖土工程勘察報告》,場地地層自上而下依次由第四系全新統填土(Q4ml)、沖洪積細砂(Q4lal+pl)、礫砂(Q4lal+pl)、卵石(Q4lal+pl)、侏羅系(J)砂巖構成,各層巖土的野外特征分述如下:
①、填土(Q4ml):雜色,稍濕,松散。主要成分為細砂,含煤碴、磚塊、植物根及生活垃圾。層厚0.70—1.10m,層底深度0.70—1.10m,層底標高945.42—945.73.
②、細砂(Q4lal+pl):褐黃色,稍濕—濕同,松散。主要成分為長石、石英,砂質純凈。分選性一般,顆粒級配差,含卵石。層厚0.60—2.30m,層底深度1.10—2.30m,層底標高944.05—945.67。
③、礫砂(Q4lal+pl):稍濕—濕,松散—稍密。含圓礫、卵石,細砂填充。層厚0.70—1.20m,層底深度1.90—2.40m,層底標高944.09—944.67。
④、卵石(Q4lal+pl):雜色,濕,稍密—密實,主要由沉積巖碎塊組成,呈亞圓形—亞棱形,一般粒徑30—90mm,細砂填充。含圓礫、漂石。層厚1.00—3.10m,層底深度1.90—4.30m,層底標高942.25—943.28。
⑤砂巖(J):灰白—深灰色,破碎,長石,石英質,膠結差,巖芯破碎,多呈薄片或碎塊狀,強風化。局部含煤線。層厚1.00—2.20m,層底深度3.80—5.90m,層底標高940.55—941.88。
⑥、砂巖(J):灰白色,較完整,長石—石英質,膠結較好,層狀結構,中厚層構造,巖芯較完整,呈短柱狀,中風化。揭露厚度7.70—8.40m,揭露深度12.60—14.10m,層底標高932.44—933.50。
⑦、砂巖(J):灰白色,較完整,長石—石英質,鈣質較好,巖芯較完整,呈長柱狀,微風化。揭露厚度1.70—2.80m,揭露深度15.30—15.80m,層底標高930.64—931.03。
根據勘察的實際情況,本工程地基開挖后坑底高程為940.350m,坑底1.3m范圍內為中風化巖,采用天然地基(中風化巖石),基礎為鋼筋砼筏板,采用條基(四周一圈)、柱下獨立基礎和構造筏板基礎。
基于經濟、簡單又能滿足設計規范的前提之下,本著減少筏板厚度,減少開挖施工量,降低施工成本的目的,和設計院以及業主商量研究決定采用抗浮錨桿施工,經過設計院的縝密計算,本工程基礎抗浮錨桿共計2683根,每根錨入中風巖深度不小于3 m,抗浮錨桿直徑不小于90mm,抗浮錨桿使用Φ25鋼筋,采用C40微膨脹細石砼灌漿,抗浮錨桿抗拔承載力試驗140根,抗拔承載力特征值為98KN。
二、抗浮錨桿施工工藝原理
抗浮錨桿的主要原理為全長粘結型錨桿,該錨桿采用C40細石砼灌漿,最大限度的發揮補償砼作用,使錨桿的摩擦力大于水壓浮力,從而達到抗浮錨桿的目的。
抗浮錨桿施工采用機械成孔、沖孔,人工灌注補償砼,操作簡便,施工快捷,便于提高質量和效率。
三、以神木金苑國際酒店項目為例介紹抗浮錨桿施工
3.1基礎開挖:分三次開挖,第一次開挖至中風巖頂,第二次開挖采用機械破碎至設計標高,第三次開挖基坑(電梯井、集水井等)。
3.2降水:根據現場工程勘察報告,在標高為940.27~944.477以下有1.00~2.8m地下潛水,結合當?shù)貙嶋H情況和成熟經驗,采用明溝加集水坑水泵排水的方法將水抽出,降至設計要求。
3.3由于開挖后巖石高低不平,無法進行鉆機就位機械鉆孔等作業,按照設計要求按常規施工方法澆筑基礎砼墊層。
3.4抗浮錨桿施工工藝:
放點定位——錨桿制作——鉆機就位——機械成孔——下筋注漿——養護——抗拉錨桿抗拔試驗檢測
①定位放線:
根據圖紙設計,首先對錨桿統一編號,然后根據工程定位點及施工圖紙在巖石表層上的基礎砼墊層放出每根錨桿的具體位置,并用紅色油漆標注,并采取必要的復核和維護,反復復核無誤后報監理驗收,錨桿間距誤差不宜大于100mm。
②錨桿制作:

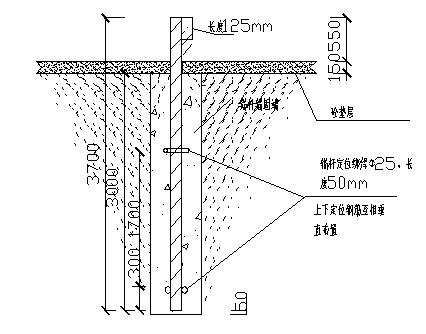

根據設計要求,錨桿進入中風巖石層不少于3m(要考慮砼墊層的厚度)確定錨桿鋼筋的下料長度,根據設計要求,錨頭錨固在底板中的深度不小于550mm,基于此要求,錨桿制作如下:
錨桿定位卡用50mm長的Φ25鋼筋

③鉆機就位:

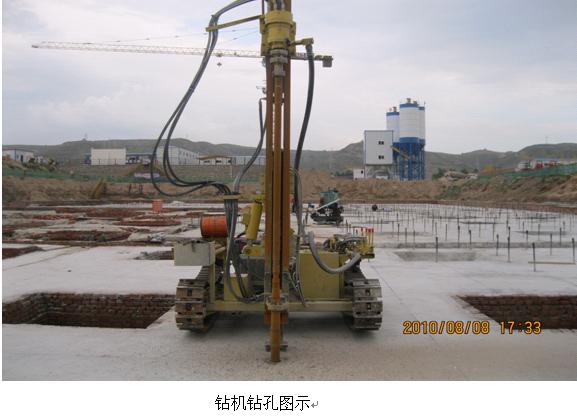

鉆機采用浙江紅五環700履帶式鉆機兩臺,鉆機就位時,提前將鉆空位置確定好,然后將鉆機的自動鉆桿對準鉆孔中心點,讓鉆機自動鉆孔,確保鉆機水平的穩定,導桿或立軸與鉆桿的傾角一致,并且在同一軸線上,保證鉆孔的深度和垂直度達到要求。
鉆機成孔:在風化巖石層上采用專用潛孔錨桿鉆孔機配合空氣壓縮機進行干作業成孔,成孔直徑為90mm,到達設計深度后,不得立刻停鉆,穩鉆1-2min,防止底端頭達不到設計的錨固直徑,成孔后用空氣壓縮機中高壓氣體將鉆機鉆桿內沖入孔內,將孔內的石粉吹出孔外,注漿前用水將孔壁濕潤,然后采用自吸式水泵將孔內潛水抽吸干凈,成孔時要鉆桿垂直度偏差小于1%。成孔深度大于錨桿長度50mm,以防止鋼筋底端腐蝕,同時對孔深、錨孔偏度進行檢測,以確保質量合格。

④下筋注漿:
成孔、沖孔、吸水后,將錨桿鋼筋下入孔內中心部位,根據定位鋼筋,確保鋼筋居中。
制漿設備為小型攪拌機,在灌漿前反復檢查設備是否正常,確保注漿進行順利,防止因中途狀況影響澆筑質量,拌制用料為普通硅酸鹽水泥42.5、施工用水、中細砂、5—10mm碎石、AEA膨脹劑、粉煤灰等,砼拌合均勻,隨拌隨用,一次拌合15根左右錨桿所需的砼,并且應在初凝前用完,并嚴防石塊雜物混入。
按調整后的現場施工配合比,將配制好的C40細石膨脹砼緩緩灌入孔內。
灌漿采用簡易二次灌漿,第一次灌漿高度為2m,第二次灌漿高度為1m,灌漿時采用Φ30振動棒插入孔內振搗達到灌漿密實度。
二次灌漿后錨桿上部剩余200mm,等待20min后,待所灌漿沉降后用摻加防水粉的C40細石膨脹砼補漿并振搗,補漿必須高出孔面20mm,在其初凝前,用鐵抹子壓光后收面。
⑤成品的保護、養護
砼完成后,在砼未達到設計要求前,不得受外力擾動。
24小時內不準觸碰上部鋼筋,灌漿砼初凝后用塑料薄膜沿錨桿外圍一圈進行覆蓋,12小時后開始澆水養護,養護時間不得少于14天。
⑥抗拉錨桿抗拔試驗檢測
通過本工程的實際應用,并且進行了抗拔實驗將其中10根進行了破壞性拉拔試驗,拉至210~230KN,其余130根我們拉拔至130KN未見任何破壞現象,經過試驗得出結論抗浮錨桿抗拉試驗合格,實現了永久抗浮的目的。
四、質量控制要點
4.1成孔達到設計深度時,應將孔內石粉沖吹干凈;
4.2注漿前必須對孔壁進行濕潤,并將孔內的潛水抽出;
4.3注漿過程必須按兩次進行并振搗及補漿,補償砼必須摻加防水粉;
4.4錨桿的垂直度必須達到要求;
4.5注漿完成后,在漿體強度未達到要求前,錨桿不得受外力的移動或者擾動;
五、幾點經驗
首先,施工的關鍵技術是在巖石地基上機械成孔、沖孔、注漿,從而在巖石形成網格狀錨柱,減少基礎筏板的厚度,達到建筑物抗浮的目的。
其次,抗浮錨桿具有較好的耐腐蝕性,更適于在深基坑地下水位淺且回升幅度大的地基與基礎工程應用。
最后,抗浮錨桿體積小、用料少、機械化程度高,使得在施工過程中更加靈活,大大的提高了工作效率。
(本文來源:陜西省土木建筑學會 文徑網絡:文徑 尹維維 編輯 劉真 審核)
·陜西八建斬獲“新城建杯”國際BIM/CIM應用特等獎
2023-11-17
·在遙控器上進行三步操作智慧工地應用場景解鎖“數智建造”
2023-6-6
·深圳市全市首個建筑機器人應用項目在坪山落地
2023-6-6
·深圳發力“新城建”加快推進CIM平臺建設 開展智能化應用
2023-2-10
·上海奉賢世界外國語學校項目設計、施工階段BIM應用實踐
2023-2-10
上一篇: 基礎底板大體積砼施工技術 |
下一篇: 鉆孔灌注樁后壓漿施工技術 |
