陜西土木建筑網首頁 > 建筑論文 > 建筑施工 > 高支模支撐體系施工技術

閱讀 4845 次 高支模支撐體系施工技術

摘要:咸陽市彩虹電子集團玻璃基板二期項目201主生產廠房工程...

高支模支撐體系施工技術

白云云  盧建春

(陜西省咸陽市建筑安裝工程總公司  712000

    高支模施工過程管理、提煉總結出有關標準規范管理,專項方案編制,論證,技術交底,過程驗收和技術復核等技術管理內容的重復和經驗。實踐表明,該項目有關高支模施工的技術管理工作到位。為高大支模提供了詳盡理論依據和技術支撐,為類似高支模施工提供了有益經驗。

1、工程概況

    咸陽市彩虹電子集團,THT-LCD玻璃基礎板二期項目201主生產廠房,建筑面積1080㎡,建筑最大高度11m,主體結構為框架結構,抗震設防烈度為8度,因砼模板支撐工程搭設高度超過8,應為超過一定規模的危險性較大的分部分項工程,因此,依據本工程高大模板體系特征,編寫了有針對性的模板支撐體系方案。

2、施工工藝

    2.1 模板支撐體系設計

    2.1.1技術參數(板模板(扣件式))

新澆混凝土板厚

120

模板支設高度

11

板長(m

6

板寬

6

立柱型號(mm

Φ48*3

縱距

900

橫距(mm

900

水平拉桿步距

1500

立柱距混凝土板短邊(mm

300

立柱距混凝土板長邊

250

面板材質

覆面竹膠合板

面板厚度

15

小梁材質

方木

小梁材質規格

60*80

小梁間距(mm

300

小梁距混凝土板短邊距離

150

兩端各懸挑長(mm

250250

主梁材質

鋼管

主梁材質規格(mm

Φ48*3

主梁布置方式

平行樓板邊長

可調托座內主梁根數

1

    2.1.2立柱基礎

    立柱基礎為1503:7灰土,壓實系數不小于0.94C20混凝土墊層100厚,經驗算可承受支撐架荷載。

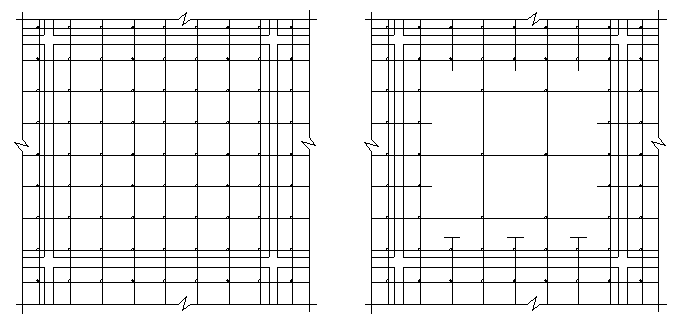

    2.2 圖紙設計平面示意圖
    2.3 材料

    2.3.1 模板材料:竹木膠合板選用15mm厚膠合板,60*80木方作木楞。

    2.3.2支撐體系:采用扣件式鋼管腳手架及其配件、鋼管規格為Φ48*3.0mm(鋼管壁厚必須≥3.0mm),材質符合GB/T13793-2008的規定,彎曲變形銹蝕鋼管不得使用。鋼管和扣件必須經檢測中心檢驗合格后使用。

    2.4 施工工藝流程

    搭設滿堂架→綁柱鋼筋→柱模板→澆柱砼→抄平→支設梁底模板→綁梁鋼筋→支梁側模、現澆板模板→清理,刷隔離劑→檢查

    2.5 技術要點

    2.5.1 梁板支撐體系設計的一般原則:立柱步距一致,便于統一搭設;立柱縱或橫距盡量一致或成倍數,便于立柱縱橫向水平桿件拉固設置,保證整體穩定性和滿足計算前提條件。

    2.5.2 柱模板驗收合格后先澆搗柱砼,然后支設梁底模,幫扎梁鋼筋,梁鋼筋驗收合格后封梁側模,支設現澆板模板。

    2.5.3 滿堂架搭設規定

    A)保證結構和構件各部分形狀尺寸,相互位置的正確;

    B)具有足夠的承載力,剛度和穩定性,能可靠的承受施工中所產生的荷載;

    C)現澆鋼筋砼梁、板,當跨度大于4,模板應起拱,當設計無具體要求時,起拱高度宜為全跨長度的1/1000~3/1000

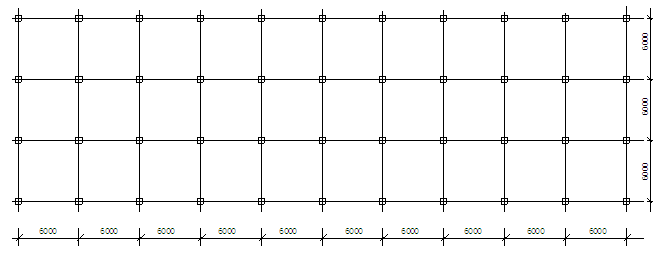

    D)梁和板的立柱,其縱橫向間距900mm,立柱下墊塊面積不小于0.02㎡,厚度不得小于50mm的木板,水平拉桿步距1500mm。示意圖如下:

    E)在立柱底距地面200mm高處,沿縱橫向水平方向應按縱下橫上的程序設掃地桿。可調支托底部的立柱頂端應沿縱橫向設置一道水平桿。掃地桿與頂部水平拉桿之間的距離,在滿足模板設計所確定的水平拉桿步距要求條件下,進行平均分配確定步距后,在每一步距處縱橫向各設一道水平拉桿。

    F)水平拉桿端部和中部沿豎向設置連續式剪刀撐。見剪刀撐平面圖、立面示意圖:

    G)鋼管立柱的掃地桿、水平拉桿、剪刀撐應采用48*3.0mm鋼管,用扣件與鋼管立柱扣牢。鋼管掃地桿、水平拉桿應采用對接,剪刀撐應采用搭接,搭接長度不得小于500mm,并應采用2個旋轉扣件分別在離桿端不小于100mm處進行固定。

    H)周邊拉結,本工程采用框架柱與梁、板分開澆筑,以便利用其與支撐架體連接,形成可靠整體,架體與柱拉結采用抱柱方式,提高整體穩定性和抵抗側向變形能力。

    2.6 過程驗收和技術復核

    2.6.1過程驗收和技術復核的依據、方法應按照方案和交底要求執行。

    2.6.2原則上過程驗收的責任人應該是專職質檢員和專職安全員。技術復核的責任人是相關工序專業工程師和專職安全員,項目技術負責人負責匯總分析,對高支模施工工序是否滿足要求作結論。如不滿足,則應對存在問題制定整改措施,明確整改時間,整改落實責任人,下發相關人員,再按上述要求重復執行過程驗收,直至合格為止。

    2.6.3記錄:過程驗收和技術復核工作完成后,應做好相關記錄工作,各參與人員簽字確認。

三、結束語

    本工程高支模施工過程中,以最大高度部分為對象,進行系列施工程序的安排和驗算,經理論驗算支撐系統是安全的,工程實施結果表明,其在實際工程操作中時安全的,確保了工程的順利進行。

(本文來源:陜西省土木建筑學會   文徑網絡:尹維維 編輯  文徑 審核)
